展覽規劃不是從畫圖開始,是從大會的截止日往回推。每個階段都有參展商要給的資料,也有我們要交出的東西,哪一邊慢了,後面的階段就被壓縮。


這篇照時間順序,把 6 個階段拆開來講:每一階段你要準備什麼、我們交出什麼、最容易卡在哪。目標與攤位形式怎麼決定,已經在〈展場規劃怎麼做〉說過,這裡不重複。


重點摘要:展覽規劃從大會截止日往回推,最晚的那一步決定什麼時候開始;建議展期前 3 個月啟動。

展覽規劃流程一張圖看懂:6 大階段


整個流程分 6 個階段:需求、3D 提案、定案與施工圖、大會送審、美工輸出與製作、進場到撤場。


每個階段都有兩條線:參展商要給的資料,以及我們交出的成果。下面這張圖把兩條線放在一起,方便對照自己現在卡在哪一格。


展覽規劃流程 6 大階段圖解
展覽規劃 6 大階段:每一段參展商要給什麼、我們交出什麼

第一階段:確認需求與條件(展期前 3 個月)


這個階段要把「條件」收齊,設計才有邊界可以依靠。


參展商要給的資料:


  1. 參展目標

  2. 預算範圍

  3. 攤位位置與格數

  4. 展品清單與尺寸

  5. logo 向量檔


我們這一端,要先讀完大會手冊與展館規範,把高度限制、超高申請、用電這些條件抓出來。條件不先弄清楚,後面畫得再漂亮,送審時也可能被退回。


參展目標與攤位形式怎麼決定,請看〈展場規劃怎麼做〉:展場規劃怎麼做。


第二階段:3D 提案與修改


先談對方向,再花時間在細節。


提案階段,我們先快速出 3D 畫面,讓你看到方向和比例:入口在哪、logo 在哪個高度、展示區和洽談區怎麼分。這個階段改得快,大方向有疑問就當場調整。


方向確定之後,才深化細節與材質。順序反過來,把時間花在還沒定案的方向上,細節做得越多,越可能整個重來。


這個階段參展商要給的是回饋與拍板:哪一個方向、哪些要調。我們交出的是 3D 提案,以及每次修改後的新版本。


2026 SEMICON Taiwan 攤位上樑 logo

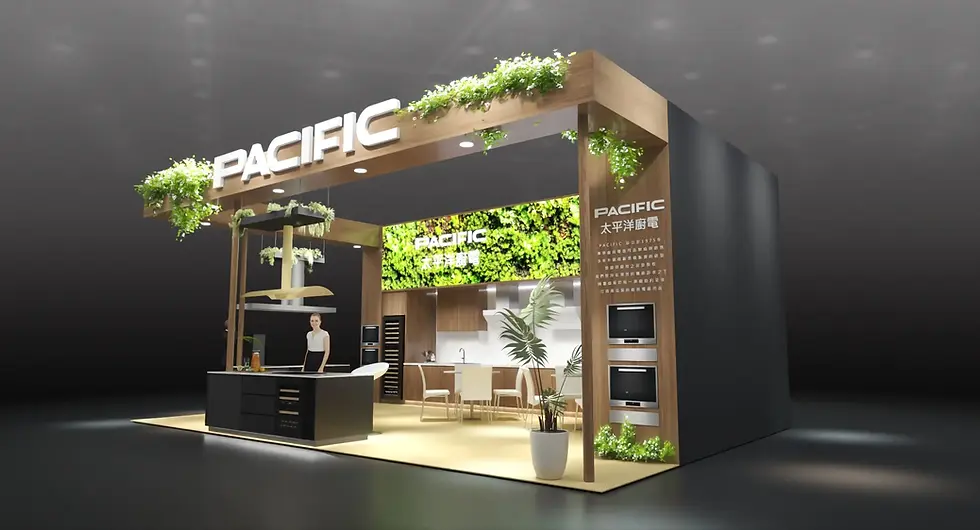

提案階段就要定下 logo 的高度與位置(2026 SEMICON Taiwan)

第三階段:定案、工法與報價,畫施工圖


定案之後,要先決定工法,再畫施工圖。


工法分木作和組合系統兩條路,各有適合的情境,差異請看〈木作攤位與組合系統攤位怎麼選〉:木作攤位與組合系統攤位怎麼選。工法確定後,才能報價。


報價確認,就開始畫施工圖。我們的施工圖細到每一座展櫃一頁:平面、立面、側剖、3D 角度圖,溝縫與角度都標出來。


施工圖是現場施工與印刷廠共同的依據。木工照它做、印刷廠照它確認輸出尺寸,兩邊看的是同一份圖,所以我們畫到這麼細。


第四階段:大會送審與表格(進場前約 1 個月)


送審是整個流程裡,最硬的一個時間點。


以南港展覽館 1、2 館技術規範(2026 年 8 月版)為例:


  • 攤位設計圖說:進場 30 天前送審

  • 超高或兩層攤位的文件:展前 15 天

  • 大會電工的用電申請:進場 15 天前送館

  • 大會表格:多在進場前約一個月截止


高度的部分,4 公尺以上屬於超高,須另外申請,上限 6 公尺。各項細節請看〈南港展覽館攤位搭建須知〉:南港展覽館攤位搭建須知。


分工上,圖說由搭建商準備,承租方(參展商)用印。參展商要做的是確認圖說並用印;我們交出的是完整圖說與各項表格。審圖沒過時,要快速修改再重送,不要等到最後一天。送審文件怎麼準備,請看〈大會送審要準備什麼〉:大會送審要準備什麼。


第五階段:美工輸出與製作


輸出尺寸以施工圖為準,每一面貼什麼,對照 3D 逐面確認。


背板、燈箱、貼面這些輸出品,尺寸不是憑感覺抓,而是照施工圖的輸出尺寸圖。每一面要貼什麼,再回頭對照 3D 檢查,避免貼錯面或內容對不上。


參展商要給的是 logo 與主視覺的檔案,格式請給向量檔。截圖放大後,字會糊,我們不會把有字的截圖直接放大使用。


交印刷廠之前,檔案裡的文字要轉外框,避免對方電腦缺字型而跑版。裁型字這類容易失敗的工序,我們會多備料,留一份重來的空間。


2026 臺灣資安大會 攤位品牌塔輸出面
品牌塔每一面要輸出什麼,對照 3D 逐面確認(2026 臺灣資安大會)

第六階段:進場搭建、展期、撤場


依大會排定的時段進場,現場照施工圖驗收。


進場後,我們對著施工圖逐項檢查:logo 是否完整露出(被切到或被轉角擋住都不算)、各處尺寸、電箱位置。這些都是展期開始前就要確認完的事。


2026 SEMICON Taiwan 攤位立體招牌
進場驗收先看 logo:完整露出,沒被切到、沒被轉角擋住(2026 SEMICON Taiwan)

展期結束,在大會規定的撤場時段內拆除、復原。撤場之後,施工圖與完工照一起歸檔,下次參展可以直接沿用。若採組合系統,構件也可以重複使用。


流程最常卡在哪?4 個實務提醒


1. 尺寸改一個,四處都要跟著改。


施工圖、3D、美工檔、美工單,這四處的尺寸互相連動。定案後才改尺寸,成本最高,所以前面的階段要把尺寸確認清楚。


尺寸連動圖解
尺寸改一個,施工圖、3D、美工檔、美工單都要跟著改

2. logo 與主視覺檔太晚給,或只有截圖。


輸出排在工序後段,檔案晚到或品質不夠,進度就被壓縮。logo 請在第一階段就給向量檔。


3. 送審壓到截止日。


審圖沒過需要修改重送,壓在最後一天,就沒有重送的時間。送審要提早,保留退件後修改的餘裕。


4. 目標沒定就開始畫。


目標不聚焦,設計就一直改方向。先把目標定下來,請看〈展場規劃怎麼做〉的第一步。


常見問題


Q1:展覽規劃要提前多久?

建議展期前 3 個月開始。大會表格多在進場前約一個月截止,需要超高或雙層結構的攤位,要更早開始。


Q2:只委託 3D 設計或施工圖可以嗎?

可以。我們也接純設計與施工圖的案子,也可以從 3D 提案、施工圖一路做到現場搭建。


Q3:送審文件誰準備?

圖說由搭建商準備,承租方(參展商)用印。


Q4:互動裝置、多媒體能一起規劃嗎?

可以。裝置由合作廠商執行,我們把它整合進攤位的平面、用電與動線。


Q5:參展商一開始要準備哪些資料?

參展目標、預算範圍、攤位位置與格數、展品清單與尺寸,以及 logo 向量檔。
